THI CÔNG TẦNG HẦM BẰNG CÔNG NGHỆ TOP-DOWN: ƯU ĐIỂM VÀ HẠN CHẾ

Tầng hầm ngày nay là một phần không thể thiếu trong các công trình cao tầng tại khu vực đô thị, nhất là ở các thành phố lớn như Hà Nội và TP.HCM, nơi quỹ đất hạn hẹp và nhu cầu đậu xe, kỹ thuật ngầm tăng cao. Trong số các phương pháp thi công tầng hầm, công nghệ Top-down ngày càng được áp dụng rộng rãi bởi khả năng rút ngắn tiến độ, thi công an toàn trong khu vực đông dân và mặt bằng hẹp.

Tuy nhiên, Top-down không phải là một lựa chọn “vạn năng”. Bài viết này sẽ phân tích rõ về công nghệ thi công tầng hầm theo phương pháp Top-down, những ưu điểm nổi bật, hạn chế cần lưu ý, cùng một số kinh nghiệm thực tiễn tại các dự án ở Việt Nam.

1. Tổng quan về công nghệ Top-down

1.1. Khái niệm

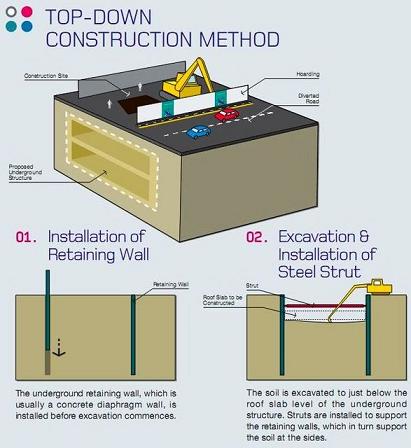

Phương pháp Top-down (thi công từ trên xuống) là kỹ thuật thi công tầng hầm trong đó sàn tầng trệt và các sàn phía trên tầng hầm được thi công trước, sau đó tiếp tục đào đất và thi công các tầng hầm bên dưới dần dần.

1.2. Quy trình cơ bản

  1. Thi công tường vây (diaphragm wall) hoặc cọc secant.

  2. Thi công cọc barrette hoặc cọc khoan nhồi để làm móng và cột tầng hầm.

  3. Đổ sàn tầng trệt (tầng 1) và các sàn phía trên.

  4. Đào đất từng lớp bên dưới sàn trệt thông qua ô hở (openings) và thi công sàn tầng hầm từ trên xuống.

  5. Sau cùng hoàn thiện các lớp nền, tầng hầm dưới cùng và hệ thống kỹ thuật.

2. Ưu điểm của công nghệ Top-down

2.1. Rút ngắn tiến độ tổng thể

  • Thi công song song tầng hầm và phần thân thay vì phải chờ hoàn tất toàn bộ phần hầm rồi mới lên thân như phương pháp Bottom-up.

  • Thường rút ngắn từ 3–6 tháng cho công trình từ 2 tầng hầm trở lên.

2.2. Tối ưu trong mặt bằng hẹp, đô thị đông đúc

  • Không cần hố đào mở rộng lớn nên giảm chiếm dụng vỉa hè, đường phố.

  • Giảm ảnh hưởng đến các công trình lân cận – phù hợp với khu vực dân cư dày đặc.

2.3. An toàn và ổn định công trình

  • Tường vây và các sàn phía trên tầng hầm hoạt động như hệ kết cấu chống đỡ tạm thời, làm giảm chuyển vị ngang của tường vây, giảm rủi ro sạt lởổn định hố đào.

2.4. Giảm tác động môi trường

  • Giảm bụi, tiếng ồn, rung do hạn chế thi công đào đất quy mô lớn.

  • Đảm bảo an ninh và mỹ quan đô thị tốt hơn trong quá trình thi công.

3. Hạn chế và thách thức kỹ thuật

3.1. Kỹ thuật thi công phức tạp

  • Đòi hỏi thiết kế chi tiết hệ kết cấu chuyển tải tạm thời, đặc biệt là cột xuyên sàn và ô mở đào đất.

  • Cần kiểm soát chuyển vị tường vây, kiểm tra lún và độ nghiêng thường xuyên.

3.2. Chi phí đầu tư ban đầu cao

  • Yêu cầu thiết bị và nhân lực có chuyên môn, đặc biệt ở giai đoạn đào đất bên dưới kết cấu đã thi công.

  • Các cấu kiện như tường vây, cọc, sàn tầng trệt phải thiết kế chịu lực lớn hơn.

3.3. Khó khăn trong tổ chức thi công

  • Quản lý luồng công việc phức tạp, do phải bố trí mở đào, thi công kỹ thuật ngầm trong không gian hạn chế.

  • Ảnh hưởng đến hệ thống MEP: đòi hỏi lập kế hoạch lắp đặt hệ thống kỹ thuật từ sớm, tránh chồng chéo.

3.4. Khó kiểm tra, sửa chữa sau khi đóng kết cấu

  • Khi đã thi công sàn tầng trệt, việc tiếp cận các tầng hầm bên dưới trở nên hạn chế.

  • Gây khó khăn nếu có lỗi kết cấu, sai lệch hoặc cần gia cố, thay đổi thiết kế.

4. Ứng dụng thực tế tại Việt Nam

4.1. Dự án Tòa nhà Vietcombank Tower (TP.HCM)

  • Gồm 4 tầng hầm và 35 tầng nổi, thi công Top-down với tường vây và cọc barrette.

  • Rút ngắn 5 tháng so với phương án Bottom-up truyền thống.

4.2. Dự án The Nexus (Quận 1, TP.HCM)

  • Thi công tầng hầm Top-down do vị trí nằm sát sông và khu dân cư đông.

  • Áp dụng giải pháp tường vây dày, có neo phụ, kết hợp kiểm soát địa kỹ thuật bằng quan trắc tự động.

5. So sánh Top-down và Bottom-up

Tiêu chí

Top-down

Bottom-up

Thời gian thi công

Ngắn hơn nhờ thi công song song

Dài hơn do thi công tuần tự

Phù hợp mặt bằng

Hẹp, bị giới hạn không gian

Rộng, không gian mở

Rủi ro ổn định hố đào

Ít hơn do sàn trung gian đỡ tường

Cao hơn, cần hệ chống tạm thời

Chi phí đầu tư ban đầu

Cao hơn

Thấp hơn

Độ khó kỹ thuật

Phức tạp hơn

Đơn giản hơn

Công nghệ thi công tầng hầm Top-down là lựa chọn tối ưu cho các công trình cao tầng trong khu đô thị chật hẹp, yêu cầu tiến độ nhanh và đảm bảo ổn định công trình xung quanh. Mặc dù chi phí đầu tư và kỹ thuật phức tạp hơn, nhưng nếu được triển khai đúng quy trình và có sự phối hợp đồng bộ giữa thiết kế – thi công – giám sát, phương pháp này sẽ mang lại hiệu quả vượt trội về tiến độ, chất lượng và an toàn.

Trong bối cảnh đô thị Việt Nam ngày càng phát triển theo chiều cao, công nghệ Top-down được xem là một bước tiến quan trọng trong kỹ thuật thi công móng hiện đại.

GIỚI THIỆU NHÀ CUNG CẤP DỊCH VỤ TƯ VẤN THIẾT KẾ & XÂY DỰNG UY TÍN

Tầm quan trọng của các đơn vị thi công là không thể phủ nhận, uy tín của họ sẽ đảm bảo chất lượng và tính thẩm mỹ cho công trình của bạn. Hiện nay, có rất nhiều đơn vị cung cấp dịch vụ thiết kế và thi công để đáp ứng nhu cầu xây dựng ngày càng tăng cao tại nước ta. Do đó, việc tìm kiếm một đơn vị uy tín không phải là điều dễ dàng và đòi hỏi bạn phải dành thời gian tìm hiểu. Trong quá trình lựa chọn, bạn cần tìm hiểu thật kỹ và đảm bảo rằng đơn vị đi cùng phải có chuyên môn cao, nhiều năm kinh nghiệm, có hợp đồng ký kết rõ ràng, chi phí minh bạch,... Để giúp khách hàng tiết kiệm thời gian tìm kiếm,  Công ty TNHH Đầu tư Xây dựng Hưng Nghiệp Phú  tự tin rằng sẽ là sự lựa chọn tốt nhất dành cho bạn.

Giày Sneaker en

Công ty TNHH Đầu tư Xây dựng Hưng Nghiệp Phú  với sứ mệnh cung cấp các giải pháp và dịch vụ tốt nhất, xây dựng cộng đồng thịnh vượng cùng khách hàng,  Hưng Nghiệp Phú  đang từng bước khẳng định thương hiệu của mình thông qua sự hợp tác chân thành, với đội ngũ lãnh đạo có năng lực đạo đức, sáng tạo, chuyên môn cao và tầm nhìn chiến lược.  Hưng Nghiệp Phú  sở hữu đội ngũ nhân viên lành nghề, trình độ cao sẽ mang đến cho khách hàng những công nghệ chất lượng tốt nhất.

Công ty TNHH Đầu tư Xây dựng Hưng Nghiệp Phú  - chuyên thi công các công trình dân dụng và công nghiệp. Chúng tôi mong muốn đồng hành cùng khách hàng trong các dự án xây dựng cũng như các thủ tục liên tục như sơ đồ quy hoạch, xin giấy phép xây dựng, hoàn thiện thủ tục, xin cấp chứng chỉ phòng cháy chữa cháy,... Nếu bạn có bất kỳ thắc mắc nào hoặc đang có nhu cầu thiết kế, hoàn thiện thủ tục, hãy liên hệ ngay với chúng tôi để được tư vấn miễn phí!

>>>  Xem thêm:

_____________________

THÔNG TIN LIÊN HỆ HỢP TÁC:

???? Facebook:  Công ty TNHH Đầu tư Xây dựng Hưng Nghiệp Phú (興業富)

☎️ Đường dây nóng: 1800.3368 (miễn phí)

???? Trang web:  xaydunghungnghiepphu.com

???? Gmail: kinhdoanh01@xaydunghungnghiepphu.com

???? Địa chỉ: Số 2034D, tổ 22, Ấp Phước Thái, P. Thái Hòa, TP.Tân Uyên, Tỉnh Bình Dương

------

Nguồn: Tổng hợp từ Internet
